安徽电建一公司喀什工程#6机发电机定子吊装到位

编辑:企联编辑来源:互联网评论数:0发布时间:2013-09-04 10:08:04

\

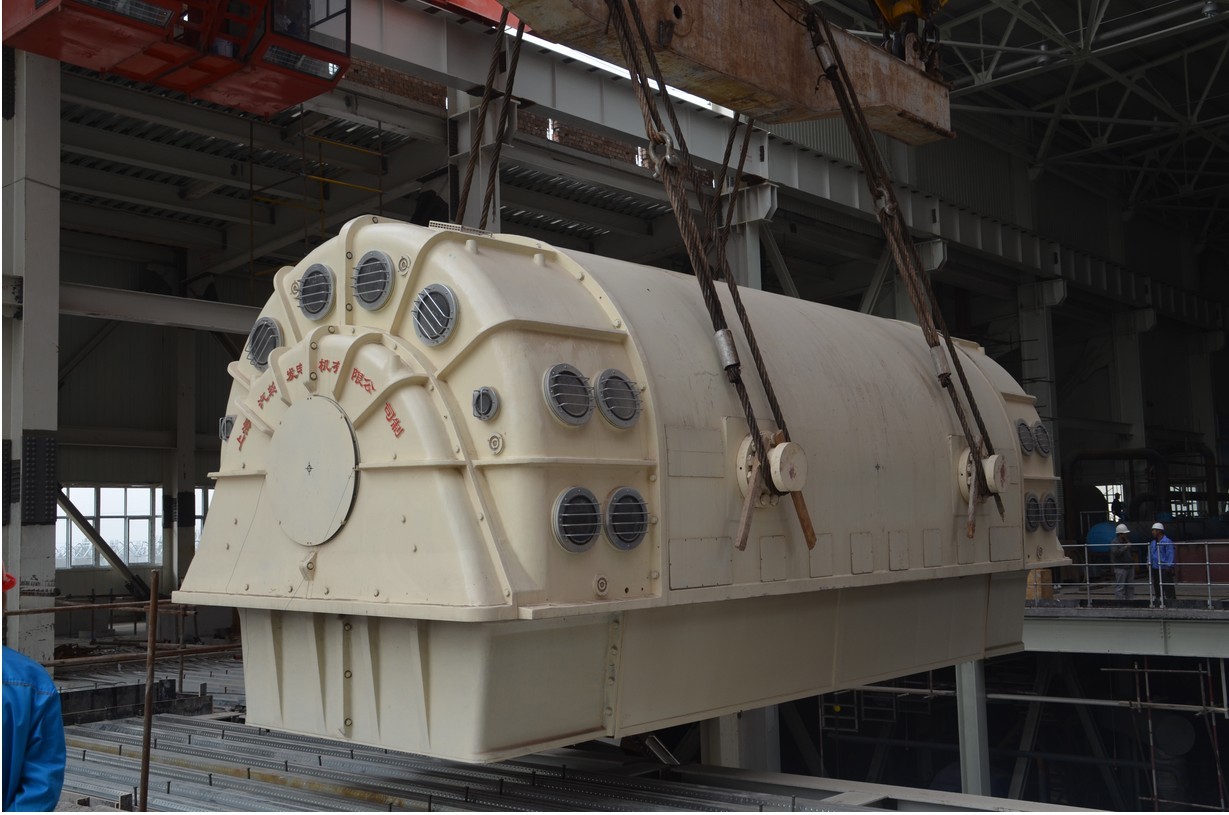

  9月1日上午11时28分,中国能建安徽电建一 公司 承建的新疆华电喀什热电工程#6机发电机定子顺利吊装到位,为#6机组汽机本体施工创造了条件。

据了解,该工程#6机发电机定子净重183吨,长8.5米、宽3.5米、高3.8米,是汽机房最重的设备,起重作业要求高、难度大,为了确保吊装顺利,根据#5机组发电机定子吊装经验,该 公司 组织召开定子吊装专项方案分析会,优化吊装技术方案,由于#6机组汽机平台建筑在施工,所以针对交叉作业制定了安全技术保障措施和吊装组织措施,并对作业人员进行了详细的安全和技术交底,吊装过程中,各级管理人员全程旁站监督,确保了定子吊装过程的万无一失。

优化方案降本增效

该公司根据#5机发电机定子吊装经验,对#6机组定子卸车及吊装方案进行了优化。首先在定子卸车时,项目部为了节省大型设备二次倒运的费用,经过现场测量、方案评审,最终决定把#6机定子直接卸车到汽机房0米层,而不是卸车至设备堆场。这样既节省了大型设备二次倒运的费用,同时也节省了时间。

专业配合快捷高效

由于目前#6机汽机平台运转层建筑正在压型钢板铺设、钢筋绑扎等施工,机械化专业在吊装方案设计时,充分考虑了交叉作业施工的安全保障措施,并联合热动专业进行了危险源辨识,对钢丝绳、链条葫芦等起重工器具进行了检查。专业之间配合默契,快捷高效的完成的定子吊装任务。

全力以赴完成任务

发电机定子是汽机房最重的设备,起重作业要求高,难度大,为了确保吊装的顺利进行,该公司机械化专业工程处多次进行吊装方案的评审和优化工作,结合其他工程施工经验,制定了详细的作业流程图,调集所有的起重、操作人员进行定子吊装。最终通过精心的准备工作,#6机发电机定子顺利吊装就位。
